(更新日:2015年9月24日)
補強材敷設後,盛土材のまき出し・敷均し時の注意すべき点にはどのようなものがありますか?
A.41
盛土工のうち,盛土材のまき出し・敷均しは補強土壁の安定性及び壁面の出来形に影響を及ぼす重要な作業である。ここでは,盛土材のまき出し,敷均し作業の注意点について述べる。
(1) 盛土材のまき出し厚さ
盛土一層の敷均し厚は,所定の締固め度と締固め方法,及び補強材の鉛直間隔を考慮して定めるとよい。敷均し厚は,補強材が介在する締固め層の下層部分でも所定の締固め度を確保できることを確認して,一層の敷均し・締固めの仕上り厚及び締固め機械を定める。その際,締固め後の1層の仕上り厚さは最大0.25mとする。一方,上記のように締固め度が確認できない場合,一層の締固め後の仕上り厚さは路床に準じて0.20mとする。
(2) 敷均し作業
敷均し作業は,補強材が変形しないように注意して行うものとする。また,盛土材に大きな岩や木の根等が含まれる場合は,締固め不足の原因にもなるため,敷均しの際に必ず除去する。
(3) 大型施工機械の走行5原則

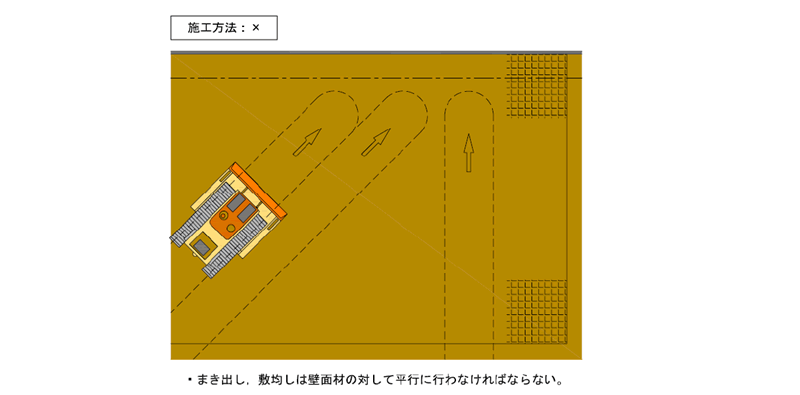

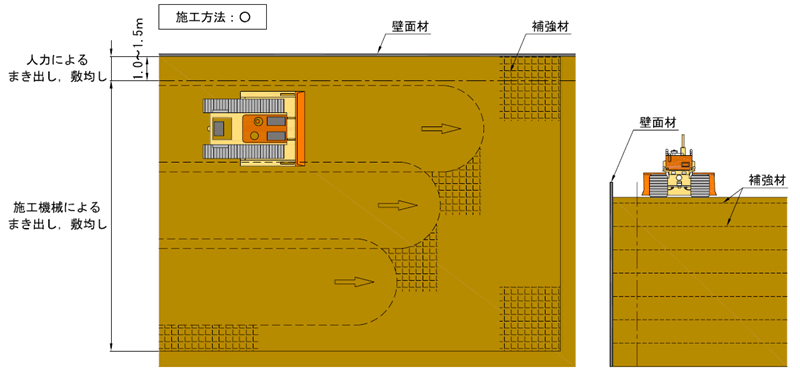

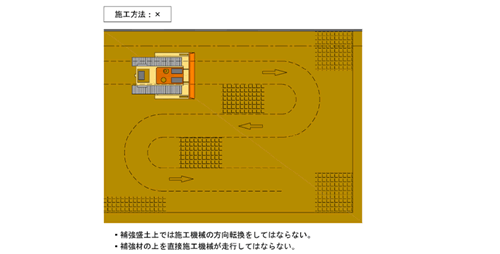

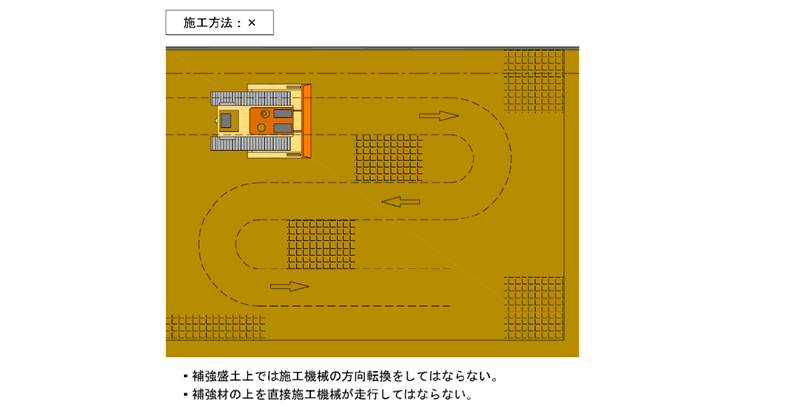

まき出し・敷均し作業を行う大型の施工機械は,以下に示す5項目の原則を守り,壁面変位に注意しながら施工するものとする(図-1参照)。
(4) 壁面近傍の人力施工
壁面材から1.0~1.5mの範囲のまき出し・敷均しは,壁面材の前倒れを防止するために,施工機械の走行を禁止し,壁麺垂直度(もしくは勾配)を確かめ,調整しながら人力により慎重に行うものとする。
(5) 隅角部での施工
隅角部でも特に凸状隅角部のまき出し・敷均し作業は,施工機械の走行が難しく,慎重に行う。作業はオペレータに任せず,監視員を付け,走行方法を事前に打ち合わせて,打合せどおりに施工できるように徹底する。
(下図をクリックすると拡大されます。)
図-1 補強土壁における盛土材まき出し・敷均しの原則
