(1) 緩速載荷工法とは
軟弱地盤上に盛土を急速に施工すると,盛土および基礎地盤にすべり破壊や過大な変形が発生する。緩速載荷工法は,できるだけ軟弱地盤の処理を行わない代わりに,圧密の進行に合わせ時間をかけてゆっくり施工することで地盤の強度増加を進行させて,安定を図る工法である。
(2) 緩速載荷工法の適用
緩速載荷工法の適用に当たっては,圧密層の厚さや圧密および強度特性を十分検討し,地盤のすべり破壊や過大な変形を発生しない範囲で盛土速度ならびに施工期間を設定することが重要である。
ただし,適切な強度増加を考慮しても立ち上がり時の安全率が許容値を著しく下回る場合は,盛土速度を極端に遅くしなければならず,工期に支障を及ぼすようなこともある。このような場合は,すべり安定対策や他の圧密沈下促進対策との併用を図る場合もある。
(3) 緩速載荷工法の設計
緩速載荷工法の設計は,盛土立ち上がり直後あるいは盛土施工中の安定と舗装後の残留沈下および全沈下量の検討を行う。本工法には,図-1に示すように,盛土の施工を徐々に行う漸増盛土載荷と,盛土途中まで立ち上げて一時休止し,地盤の強度増加を待って段階的に盛土施工を行う段階盛土載荷とがある。

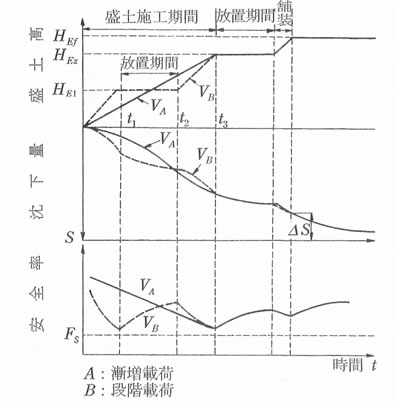

図-1 漸増盛土載荷工法と段階盛土載荷工法の概念
a) 漸増盛土載荷(図-1 盛土速度VA)
サンドマットを含めた盛土施工の全期間を通じて,所定の安全率を確保できるような盛土速度で施工する。
b) 段階盛土載荷(図-1 盛土速度VB)
所定の安全率を満たす範囲で,サンドマットを含めた第一次盛土高さまで施工する。その後,盛土を放置して軟弱地盤の圧密による強度の増加を図る。第一次盛土により地盤の強度が所定の値に達した後,第二次盛土を第一次盛土と同じ要領で設計する。以上の段階施工を繰り返して所期の盛土を完成する。
(4) 品質および施工管理
盛土の重量や盛土速度は,地盤の強度増加に影響を及ぼすため,所要の品質を有する盛土材料の選定,地盤の締固め方法等の施工管理を行うとともに,動態観測により沈下・安定管理を行い,適切に盛土速度を管理しなければならない。
参考文献
・社団法人 日本道路協会:道路土工 軟弱地盤対策工指針(平成24年度版),pp240-243,2012.7
弊社では、補強土壁工法の断面検討、比較検討、詳細設計など承っております。
補強土壁工法とは,壁面材,補強材,及び盛土材を主要部材とした擁壁の1つです。
一口に補強土壁工法といいましても,数多くの種類(30工法程度)があり,各々の工法が持つ特性も異なっています。
さらに設計法についても統一したものがなく,各工法により異なった手法を採用しているのが現状です。
このような状況において,現地に適した補強土壁工法を選定するためには,各工法の特性と現場における各種条件を整理して,十分検討する必要があります。(参考:工法選定の問題点と正しい選定法)
弊社では,各工法で同一の条件を用いた設計計算を基に,経済性だけでなく,安定性や耐久性についても充分に配慮した選定を行なっております。
公正公平な比較検討を行なうことにより,コンプライアンスに対応した成果品をお届けいたします。
【取扱工法】 テールアルメ,スーパーテールアルメ,多数アンカー,TUSS,アデムウォール,RRR,ジオパネル,ジオブロック,レコウォール,緑化テールアルメ,ワイヤーウォール,テンサー,アデム,E-グリッド,セルフォース,コスモグリッド,テンロン等
・ 補強土壁工法比較表(A3版) ・ 各工法ごとの横断面図(A3版) ・ 補強土壁工法形式比較検討書(A4版) ・ 各工法ごとの断面設計計算書(A4版) ・ 各工法ごとの概算工事費計算書(A4版) |
検討条件により別途お見積もりさせていただきます。
工法選定条件確認
▼
比較形式の選定
▼
工法の絞込み
選定条件と工法特性により,工法を絞込みます。
▼
計算図面工事費算出
工法の設計計算,横断面図を作成し,工事費を算出します。
▼
比較表作成
あらゆる項目に対して検討し,比較表を作成します。
▼
工法選定・検討書作成
最終的な工法を選定し,検討書を作成します。
▼
成果品の送付
他にも補強土壁,軽量盛土,斜面補強,地盤技術のあらゆるご提案ができます。
検討条件により別途お見積もりさせていただきますので是非お問合せください。
TEL: 06-6536-6711 / FAX: 06-6536-6713 設計部宛
「補強土壁・軽量盛土工法技術資料ファイル」無料配布中!技術資料と会社案内を1冊のファイルにまとめ,お手元に置いて頂きやすいようにしました。R5年7月会社案内カタログ刷新!きっと業務のお役に立つと思います。
会社案内お問合せ/資料請求 |
業務内容活動報告 |
技術情報
その他 |
